风电阳江公司完成海上升压站上部组块吊装重要里程碑节点助推项目建设提质增效

来源:中节能风力发电股份有限公司 时间:2020-08-13

今年以来,面对新冠肺炎疫情下严峻的经营形势,风电阳江公司积极贯彻落实集团公司、风电公司年度工作会议精神及各项工作部署,把握新历史方位,锚定使命任务,硬核复工,着力在推进提质增效上开新局、谋新篇。

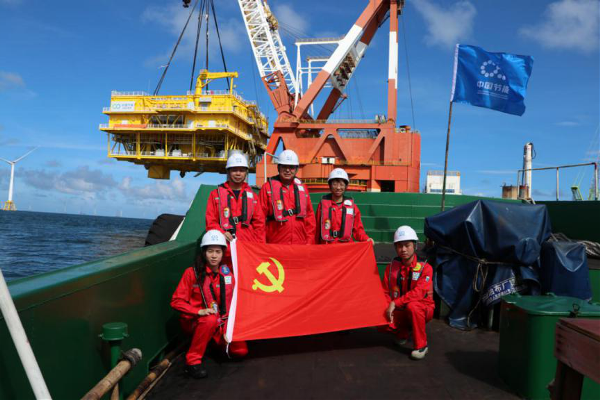

自海上升压站建设以来,风电阳江公司党支部按照风电公司党委要求,充分发挥基层党组织的战斗堡垒作用和党员先锋模范作用,深入推进党建工作与项目建设深度融合、双向促进,成立海上升压站党员专责攻坚组,探索与参建单位联合共进模式,共同打好项目攻坚战。作为建设主体,攻坚组聚焦凝聚力、战斗力,冲锋在前,充分研判工程困难和风险,评审设计方案,召开施工单位现场调度会,组织参建单位、监理单位对施工情况进行分析和比较,强化各生产工序的衔接与协调,对存在的问题制定措施,并随时检查执行情况,执行闭环管理。

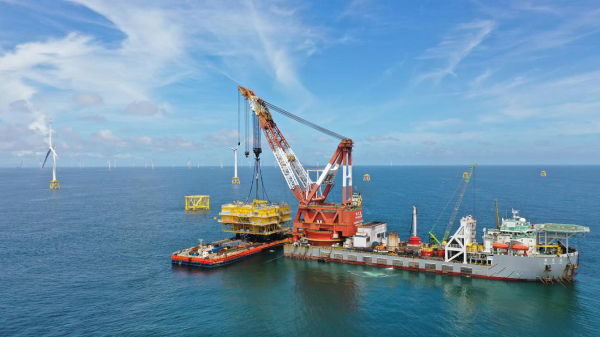

海上升压站是海上风电场输变电系统的核心设施。中节能海上升压站总重量2924吨,分三层布置,由四个甲板片组成,平面轴线尺寸约为36.7m×35m。因其涉及工种多,专业队伍多,交叉作业量大,人力、物力、机械等资源配置和调度难度相应加大,同时拖拉滑移装船和海上吊装难度高、风险大,因此其建设与吊装施工一直是整个海上风电项目的重点与难点,阳江公司加强各单位联动,全面部署,统筹安排,与各参建单位讨论制定施工方案,提前做好各项风险管控措施,成立支部书记牵头的海上升压站现场吊装工程指挥协调小组,协同推进发挥整体效应,全力确保海上升压站上部组块顺利吊装。经过3天多的前期准备和近3个小时的鏖战,海上升压站插尖与导管架精准对接,标志着中节能阳江南鹏岛海上升压站吊装的圆满成功。

目前,风电阳江公司已完成第一回路5台风机的吊装及两回220kV海缆敷设。海上升压站吊装结束后,将铺设35kV海缆,并进行陆上集控中心和海上升压站的联合调试,力争首批机组早日并网发电。风电阳江公司将坚持价值思维和效益导向,强力推进工程建设进度,进一步推动提质增效走深走实,以新担当、新作为不断推进公司高标准、高质量、高效率发展。
