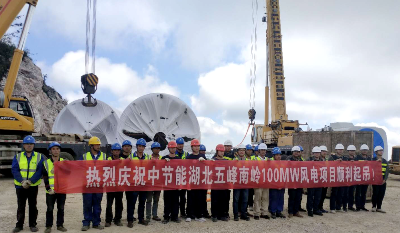

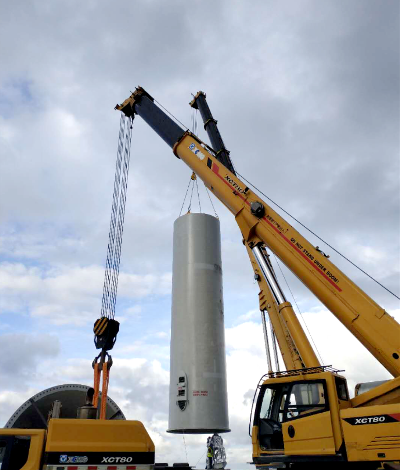

8月16日,风电五峰公司南岭100MW项目T04建设工地现场,大型起吊机轰鸣着将T04风机位的塔筒缓缓拉起,在指挥人员与塔吊操作人员密切配合下,一次性竖立对接成功,圆满完成南岭项目首段塔筒吊装任务。

风电五峰公司南岭项目地处高海拔山区,风机机位大多分布在各独立山头上,加上风机塔筒总高90米,整个机组总重达330吨,风机吊装又必须在无风或小风条件下进行。因此吊装难度巨大。面对可能出现的困难,风电五峰公司南岭项目部反复确认吊装流程和资料入库审批手续,确保吊装条件完备。16日凌晨6点,施工人员即开赴现场,提早完成清理场地、拉设警戒线、安全技术交底等一系列准备工作,赶在起风前“抢跑”作业,并针对风速每秒超过8米、10米和18米等不同情况分别细化了施工方案,确保吊装作业顺利进行。

风电五峰公司将以南岭项目塔筒首吊圆满完成为契机,加速开展“抢工期、保电价”专项工作,抢抓施工节点,加快风机吊装、安装进度,力争早日完成其余49个风机机组的吊装工作,确保项目如期并网发电。
