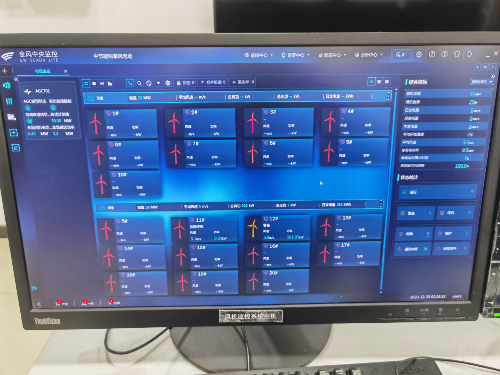

12月23日凌晨1时50分,风电西中区域公司山西壶关树掌50MW项目首台风机成功并网。

山西壶关树掌项目位于山西省长治市壶关县店上镇至树掌镇一带,于2019年12月全面开工建设,是风电公司在山西省的首个项目,项目规模50MW,安装20台2.5MW风电机组,同期自建风电场配套220千伏升压站一座。为确保完成“抢工期、保电价”任务目标,西中区域公司面对新冠疫情、硬件设施不足,恶劣天气等诸多严峻考验,迎难而上,实行“定人、定责任、定目标”管理机制,推行“日清、日结、日进”管理模式,全力推进项目各个建设环节高效有序进行。12月20日,山西省电网公司下发并网启动书,壶关项目全员进入备战状态,时刻待命,76小时不间断准备220kV送出线路及升压站带电事宜,等待调度下令。12月22日14:45分升压站主变带电,18:36分线路全部送电完成,12月23日01:50分,首台风机正式并网发电成功,实现项目完美履约。
山西壶关树掌项目首台风机顺利并网,是西中区域公司用实际行动践行提质增效,决心实现年度任务目标的体现。下一步,西中区域公司将继续保持和发扬风电人敢闯敢拼的精神,全力以赴完成各项目标任务,为集团公司和风电公司“十三五圆满收官,十四五良好开局”作出应有贡献。
