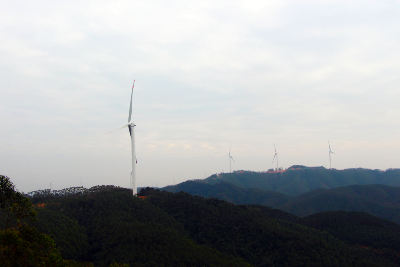

12月26日18时06分,风电广西公司钦南一期50MW风电项目首台风机成功并网发电。

钦南风电场项目位于钦州市钦南区久隆、那彭镇交界一带的山脊。设计总装机容量50万千瓦,拟安装25台单机容量为2000千瓦的风电机组,计划总投资4.5亿元。项目建成后,年等效满负荷小时数2017h,年节约标煤3.26万吨,减少一氧化碳排放9.74吨,减少二氧化碳排放量7.4万吨,为地方生态保护和经济可持续发展具有重要的意义。

为完成“抢工期、保电价”任务目标,广西公司认真分析项目建设情况,在调动整合资源、合理编排工期、统筹规划建设上持续用力,组织各参建单位一起克服疫情影响、工期紧张、“抢装潮”设备缺货、吊车紧缺等诸多不利因素,加强吊装、调试现场安全管理,上下齐心协力,攻坚克难,最终取得电网公司接入系统审查意见,当月通过并网前验收、启委会审查。
首台风机并网成功极大鼓舞了广西公司全体人员的士气,为实现年度任务目标奠定了坚实基础。
